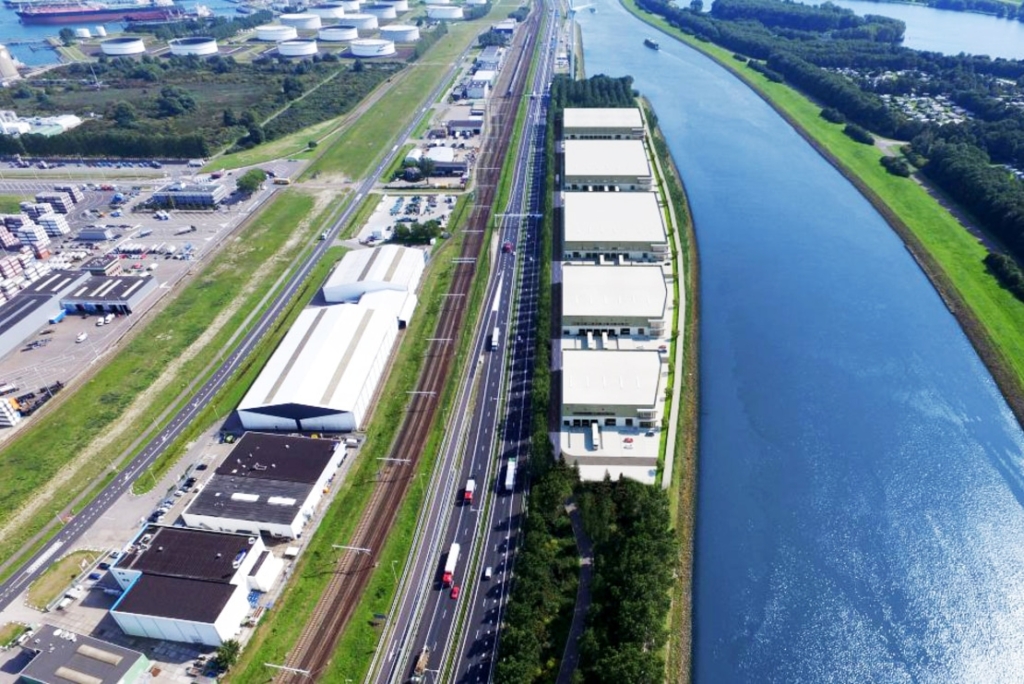

Het logistieke complex heeft naast de vijf distributiecentra een mezzanine en kantoorruimte. Alle ruimtes zijn voorzien van een ESFR-sprinklerinstallatie (centrale bluswatervoorziening) waardoor deze geschikt zijn voor de opslag van koopmansgoederen.
Heiwerk

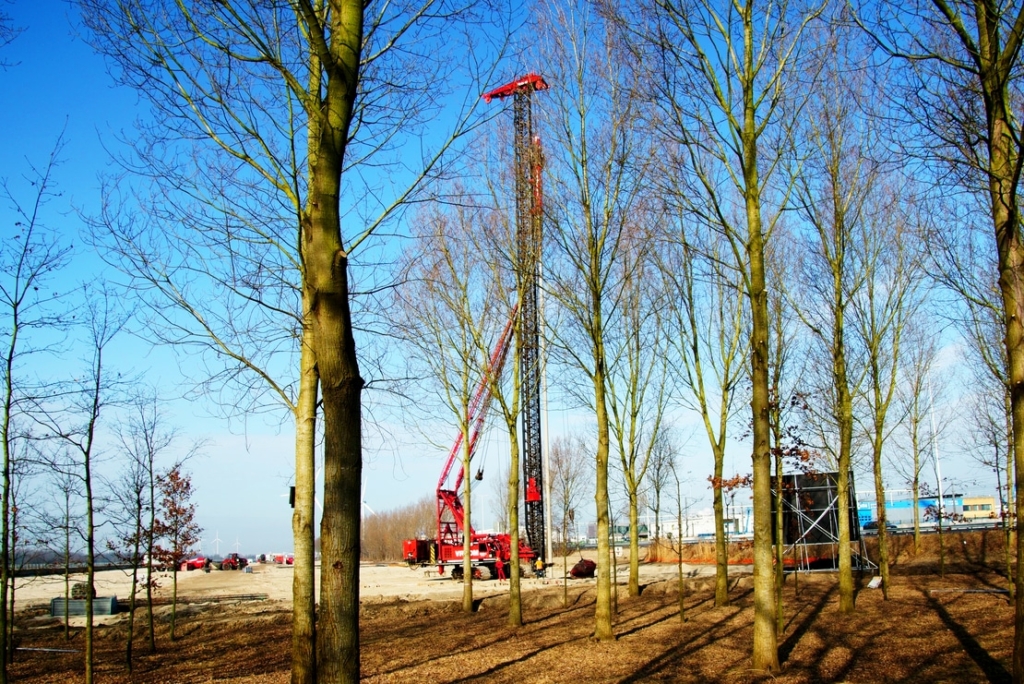

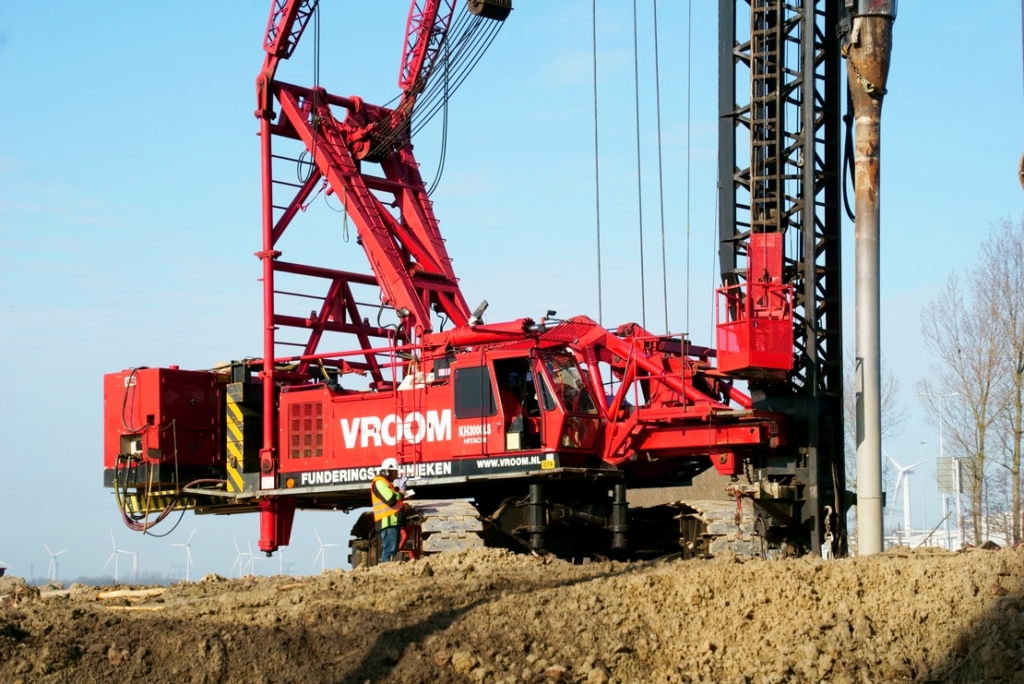

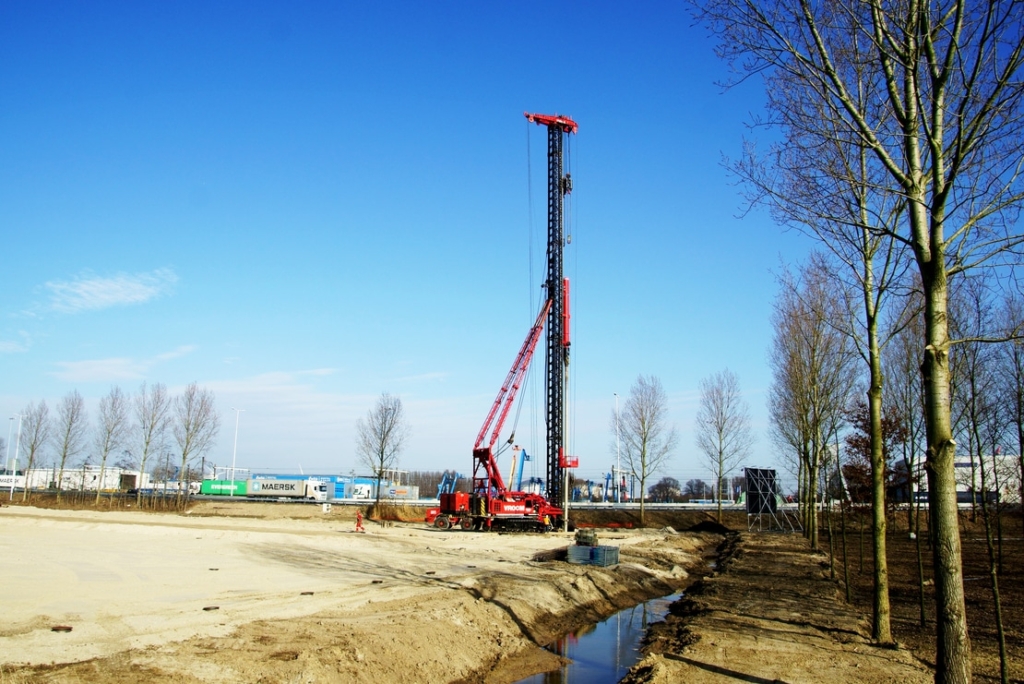

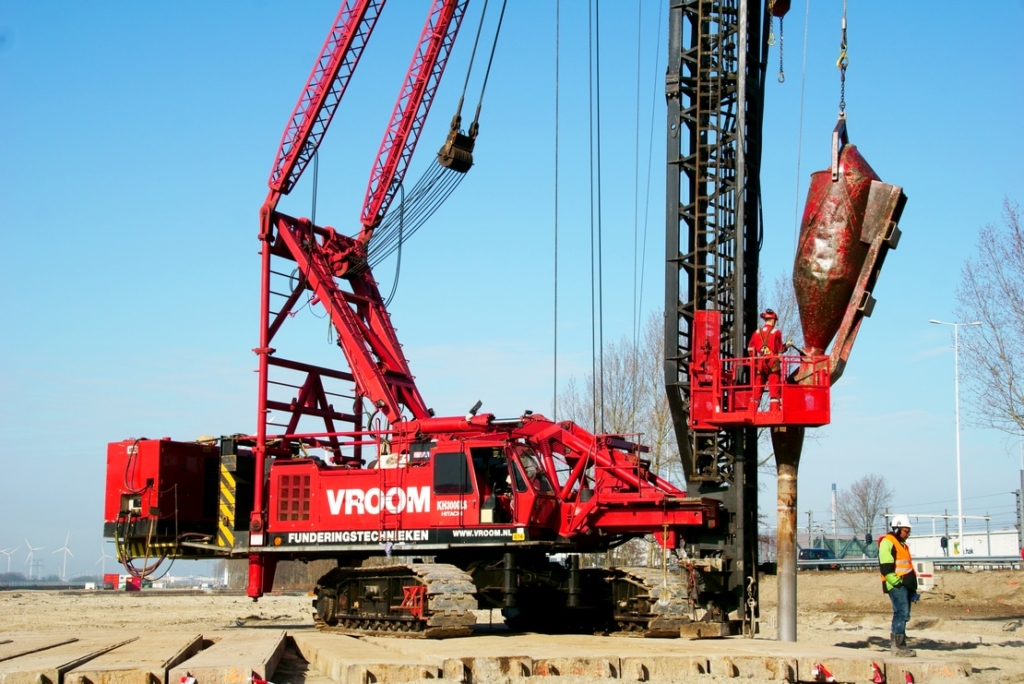

De heiwerkzaamheden bestaan uit het vervaardigen van 568 in de grond gevormde vibropalen met een totale lengte van 15.386 meter. Palen in de diameters 323, 356, 457 zijn geproduceerd met behulp van een Hitachi KH-300GLS heimachine. De langste paal heeft een lengte van 31,50 meter.
Oplevering
De oplevering van dit warehouse staat gepland voor september van dit jaar. Het streven is om de gehele logistieke campus (geschikt voor de opslag van koopmansgoederen) aan het einde van dit jaar op te leveren.
